序號
|
項目名稱
|
施工區域
|
工作內容
|
完成時間
|
壯態情況
|

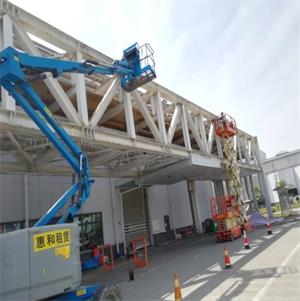

1
|

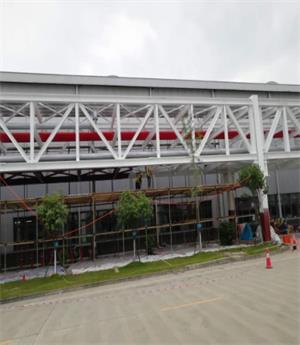

管廊鋼結構防銹+刷防腐漆翻新項目
|

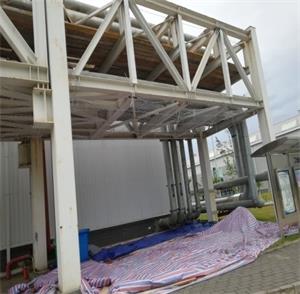

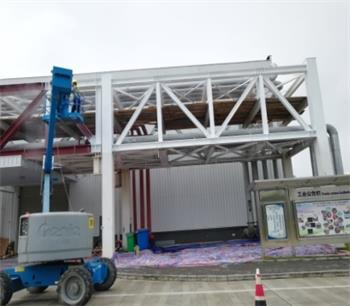

廠區內A600段
|

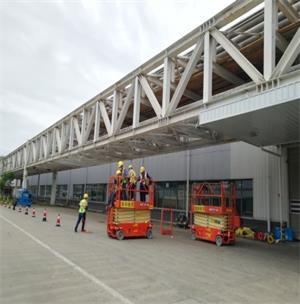

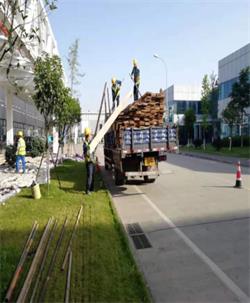

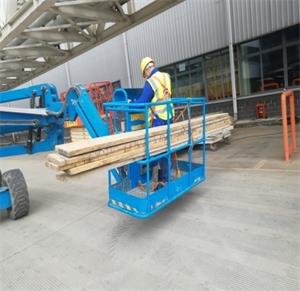

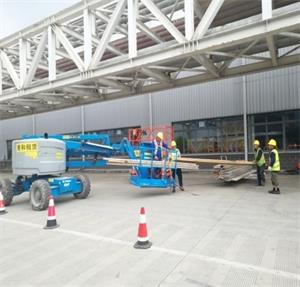

布置施工區域、地面場地成品保護鋪設及管廊6米標高處鋪設硬防護木跳板、拉接鋼絲繩生命線、安全漏網拆除等施工內容
|
2019年04月28日
|
施工完成A600段91.5米安全防護措施并檢查符合規范標準(總長度為174.5m)
|
2
|

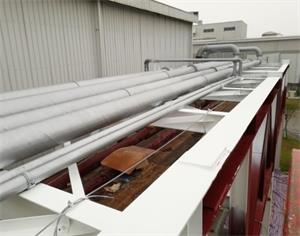

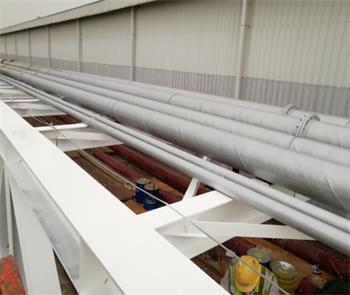

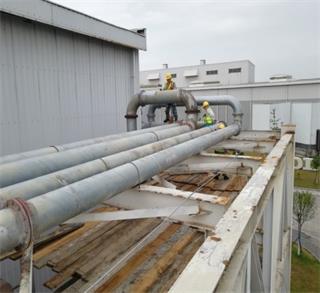

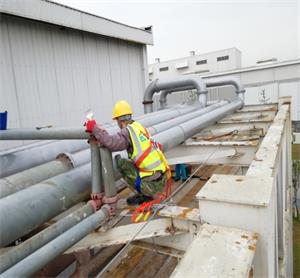

4根冷熱水管道表面砂磨除銹
|
2019年04月29日
|
施工完成A600段292米(總長度1000m)
|
3
|
3根消防水管道表面砂磨除銹
|
2019年04月30日
|
施工完成A600段219米(總長度576m)
|
4
|
4根其它循環水管道表面砂磨除銹
|
2019年04月31日
|
施工完成A600段292米(總長度840m)
|
5
|

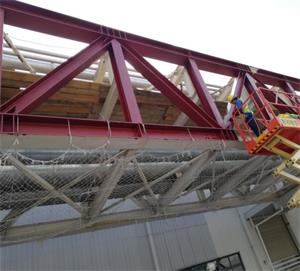

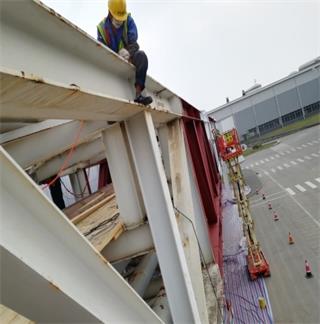

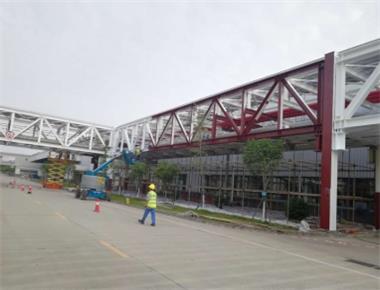

管廊架鋼構件面層(含梁、柱、支撐等全部)打磨除銹
|
2019年5月1日
|
施工完成A600段91.5米(總長度174m)
|
6
|

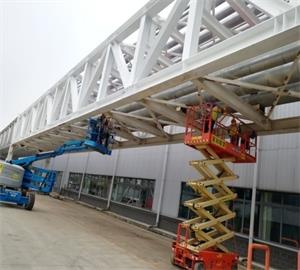

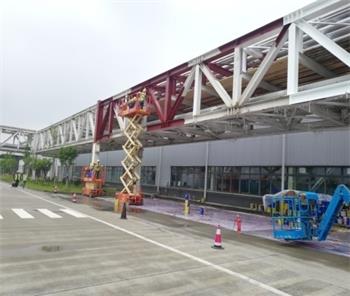

4根冷熱水管道構件表面涂刷防腐油漆
|
2019年05月2日
|
施工完成A600段292米(總長度1000m
|
7
|
3根消防水管道及其它輔助管道構件表面涂刷防腐油漆
|
2019年04月2日
|
施工完成A600段219米(總長度576m)
|
8
|
4根其它保溫水管道構件表面涂刷防腐油漆
|
2019年04月2日
|
施工完成A600段292米(總長度1000m
|
9
|
管廊架鋼構件面層(含梁、柱、支撐等全部)打磨除銹
|
2019年5月3日
|
施工完成A600段91.5米(總長度174m)
|

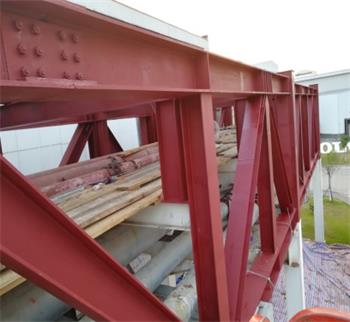

10
|

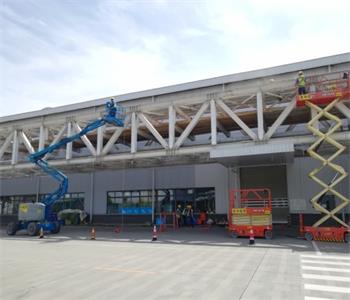

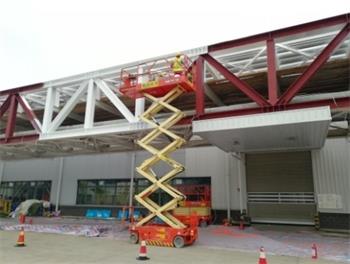

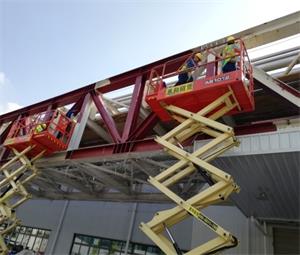

管廊架鋼構件面層(含梁、柱、支撐等全部)鐵紅除銹漆涂刷噴涂
|
2019年5月4日
|
施工完成A600段60.7米(總長度174m)
|
11
|
管廊架鋼構件面層(含梁、柱、支撐等全部)丙稀酸聚胺脂白磁漆噴涂
|
2019年5月5日
|
施工完成A600段60.7米(總長度174m)
|
12
|
廠區內A500段
|
布置施工區域、地面場地成品保護鋪設及管廊6米標高處鋪設硬防護木跳板、拉接鋼絲繩生命線、安全漏網拆除等施工內容
|
2019年05月11日
|
施工完成A500段82.75米安全防護措施并檢查符合規范標準
|
|
7根冷熱水管道表面砂磨除銹
|
2019年05月12日
|
施工完成A500段568米(總長度1000m)
|
13
|
3根消防水管道表面砂磨除銹
|
2019年05月12日
|
施工完成A500段267米(總長度576m)
|
14
|
5根其它循環水管道表面砂磨除銹
|
2019年05月12日
|
施工完成A500段468米(總長度840m)
|
15
|
管廊架鋼構件面層(含梁、柱、支撐等全部)打磨除銹
|
2019年5月12日
|
施工完成A500段62.75米(總長度174m)
|
16
|
A500段管廊架局部立面及6米標高平面鋼管架搭設;
|
2019年5月12日
|
施工完成A600及A500段113米(總長度174m)
|
17
|
7根冷熱水管道構件表面涂刷防腐油漆
|
2019年05月19日
|
施工完成A500段568米(總長度1000m)
|
18
|
3根消防水管道及其它輔助管道構件表面涂刷防腐油漆
|
2019年05月20日
|
施工完成A500段267米(總長度576m)
|
19
|
5根其它水管道表面涂刷防腐油漆
|
2019年05月21日
|
施工完成A500段468米(總長度840m)
|
20
|
管廊架鋼構件面層(含梁、柱、支撐等全部)打磨除銹
|
2019年5月22日
|
施工完成A500段62.75米(總長度174m)
|
21
|

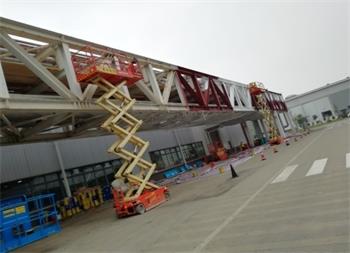

管廊架鋼構件面層(含梁、柱、支撐等全部)鐵紅防銹底漆
|
2019年5月24日
|
施工完成A500段62.75米(總長度174m)
|
22
|

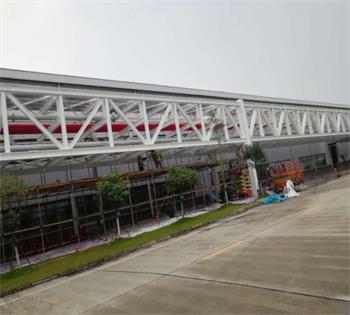

管廊架鋼構件面層(含梁、柱、支撐等全部) 丙稀酸聚胺脂白磁漆噴涂
|
2019年5月26日
|
施工完成A500段62.75米(總長度174m)
|
23
|
管廊鋼結構防銹+刷防腐漆翻新項目
|
廠區內A500段
|
7根冷熱水管道表面砂磨除銹
|
2019年6月2日
|
施工完成A500段140米(總長度1000m)
|
24
|
3根消防水管道表面砂磨除銹
|
2019年6月2日
|
施工完成A500段90米(總長度576m)
|
25
|
5根其它循環水管道表面砂磨除銹
|
2019年6月2日
|
施工完成A500段80米(總長度840m)
|
26
|
管廊架鋼構件面層(含梁、柱、支撐等全部)打磨除銹
|
2019年6月2日
|
施工完成A500段20米(總長度174m)
|
27
|
7根冷熱水管道構件表面涂刷防腐油漆
|
2019年6月2日
|
施工完成A500段140米(總長度1000m)
|
28
|
3根消防水管道及其它輔助管道構件表面涂刷防腐油漆
|
2019年6月2日
|
施工完成A500段90米(總長度576m)
|
29
|
5根其它水管道表面涂刷防腐油漆
|
2019年6月2日
|
施工完成A500段80米(總長度840m)
|
30
|
管廊架鋼構件面層(含梁、柱、支撐等全部)鐵紅防銹底漆及白磁漆施工
|
2019年6月2日
|
施工完成A500段20米(總長度174m)
|

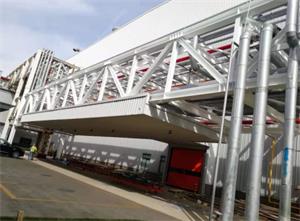

31
|

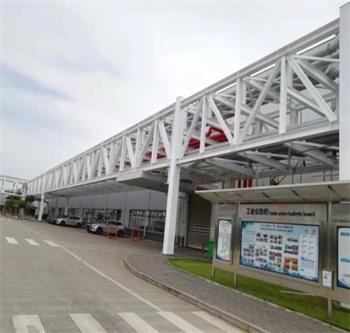

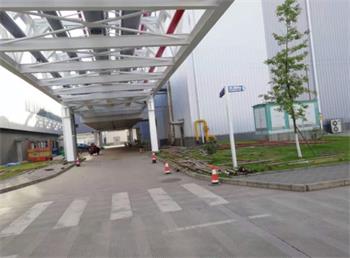

管廊架搭設鋼架管及木跳板、生命線等安全防護措施裝置拆除
|
2019年6月2日
|
施工完成總長度174m
|
32
|
備注
|
|
以上管廊鋼構架及局部管道防腐施工僅20余米未施工,已經作好施工計劃安排6月1、2日施工全部完成,同時地面所有衛生清潔,并把所有機械設備清出場地。
|
