跑詩達新能源汽車有限公司

當前所在位置:首頁 >> 我們的客戶 >>  跑詩達新能源汽車有限公司

跑詩達焊裝車間潔凈室隔斷及打磨工位室小房間安裝項目

 跑詩達焊裝車間潔凈室隔斷及打磨工位室小房間安裝項目

施工完成報告


1、其施工內容如下:

序號

項目名稱

施工區域

工作內容

完成時間

壯態情況

1

跑詩達焊裝車間潔凈室隔斷及小房間安裝項目

正式啟動焊裝潔凈室隔斷及

小房安裝項目施工協調會(huì )議

20191030

籌備啟動工作完成

2

潔凈板廠家訂購生產

20191031

訂貨工作完成

3

墻板配套輔件五金采購

20191031

采購工作完成

4

采購西門子感煙探測、輸入模塊等相關設備訂貨

20191101

訂貨工作完成

5

采購盛賽爾紅外對射探測器設備訂貨

20191101

訂貨工作完成

6

采購廣州歐牛無硅密封膠材料訂貨

20191101

訂貨工作完成

7

作業人員及安全監管人員進行施工培訓繼續教育及技術交底工作,前辦理施工許可入場相關手續

20191101

技術交接工作完成;施工作業許可完成

8

焊裝車間

潔凈室內

地面施工放線;臨時打圍做好安全防護措施工作(下午作業進場施工)

20191101

放線施工任務完成;安全打圍布置完成

9

頂面、地面及墻面安裝連接槽鋁件;小房間墻板安裝1;原墻板開洞切割施工

20191102

安裝任務進行中

10

小房間墻板安裝2;門洞包邊施工;其它區域隔斷墻板安裝

20191103

安裝任務完成

11

小房間安裝裝飾封邊件

20191104

安裝任務完成

12

小房間雙開門及人行門安裝施工;墻板保護膜清除;窗洞開設施工

20191105

施工任務完成

13

其它區域雙開門及人行門與原墻板更改門窗洞口施工

20191106

施工任務完成

14

小房間板縫打無硅密封膠及場地清潔工作;門鎖調試

20191107

計劃施工任務完成

15

其它區域安裝墻頂裝飾包件連接件

20191107

計劃施工任務完成



 16

隔斷區域潔凈板上下陰角及陽角處半圓弧裝飾件安裝;墻板保護膜清理;門鎖安裝

20191108

計劃施工任務完成

17

鋼柱支架焊裝加工及噴涂;墻板保護膜繼續清理;感溫(感煙)探測器及紅外對射探測器安裝

20191109

計劃施工任務完成

18

隔斷區域板縫打無硅密封膠及換衣間安裝隔斷板;第6道人行門安裝施工;施工區域余料廢品清理出廠;

20191110

計劃施工任務完成

19

墻板對夾鋼柱安裝施工;最后板縫打

膠施工;

20191111

計劃施工任務完成

20

門窗洞口防火玻璃安裝完成;粉塵探

測器安裝

20191112

施工任務完成

21

各分項施工內容細節整改施工

20191113

整改施工完成,自檢自查合格

22

鋼質門改造安裝調試施工

20191118

施工任務完成

2、施工單位施工檢查記錄報告:

我供應商嚴格按貴方采購訂單內容進行現場維修施工改造。在施工前已提交《安全施工評估分析方案》呈報給安全、安保、FM等相關部門審核通過,施工期間配置了項目現場執行經理(技術管理)及安全專職管理人員各1人在施工現場進行施工質量、進度及安全監督管理(附以下現場照片)等內容,施工上崗前5分鐘對作業人員進行安全風險識別注意事項及當日施工任務進行技術交底培訓工作,每位作業人員進行了現場簽字確認培訓再教育記錄。其施工內容按施工技術方案要求進行規范維修履行施工,改造中每一個(項)施工節點處理過程中所對應的安全防護措施、作業施工人員勞動保護用品標準、每日施工作業許可及安全檢杳記錄標準、作業時施工質量標準等相關內容均符合跑詩達汽車成都工廠基建質量控制要求及國家建筑工程施工規范的相關規定。

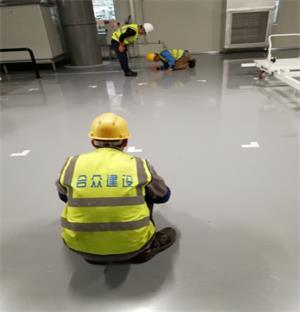

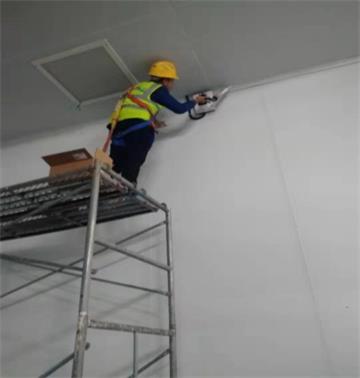

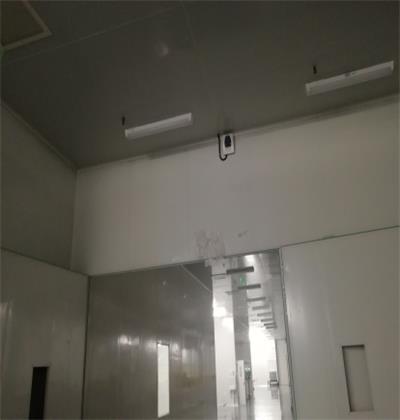

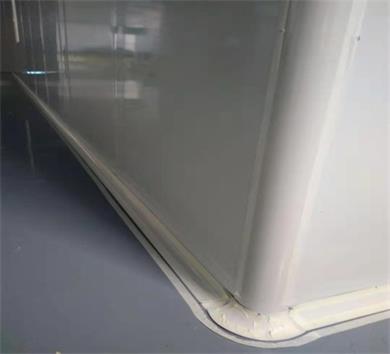

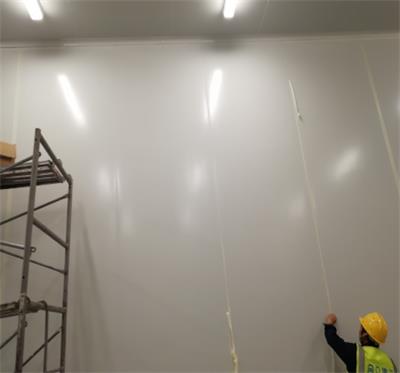

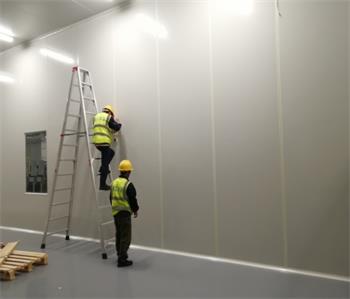

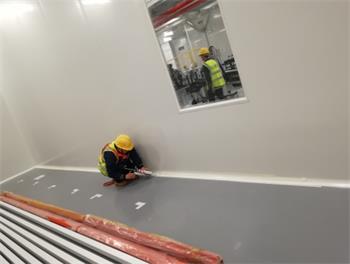

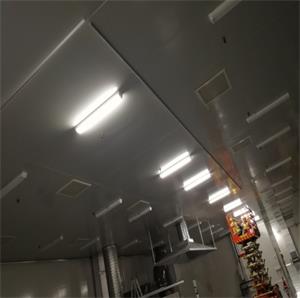

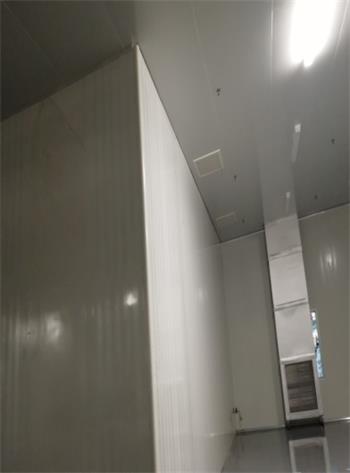

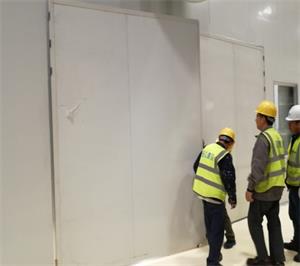

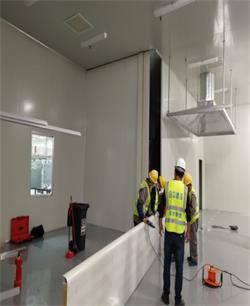

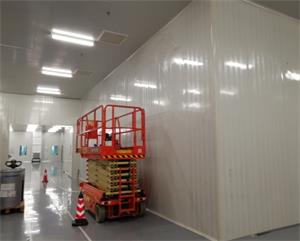

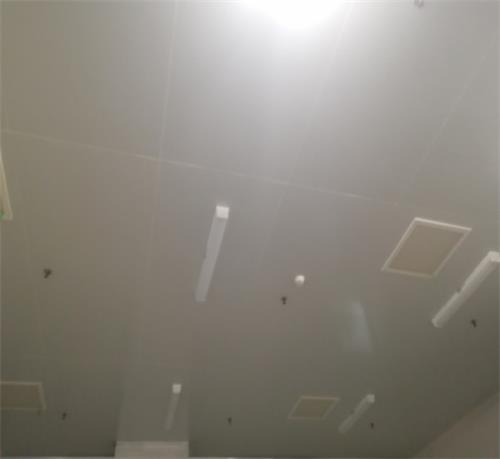

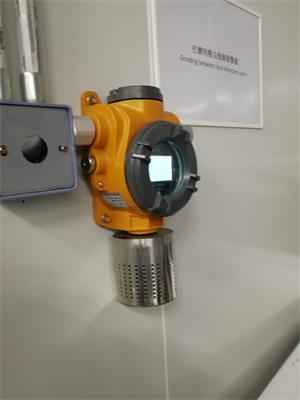

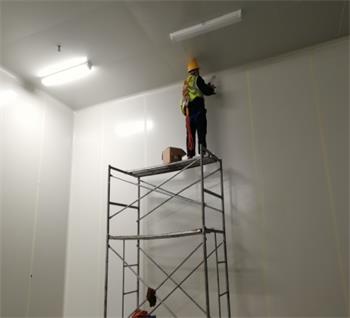

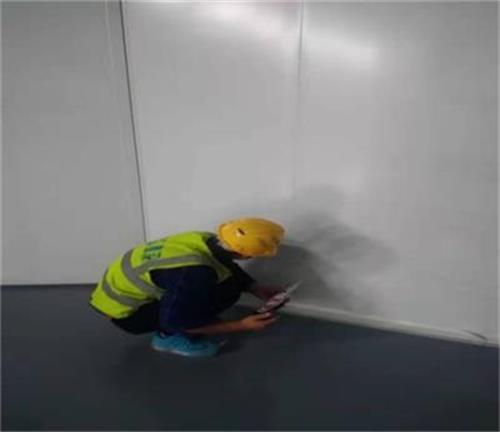

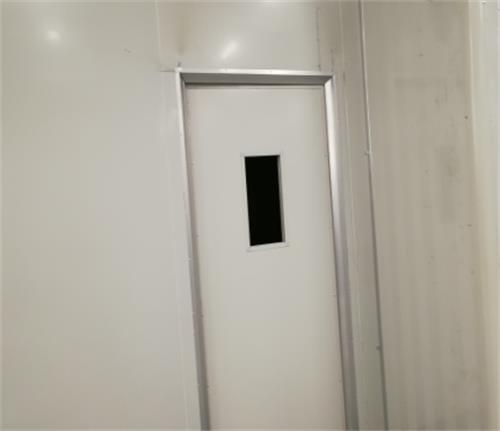

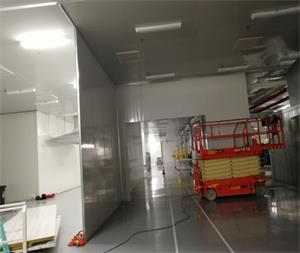

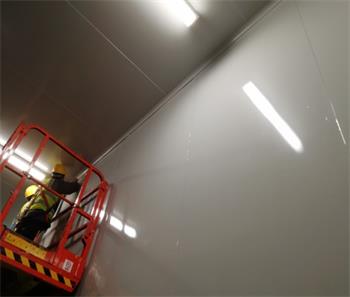

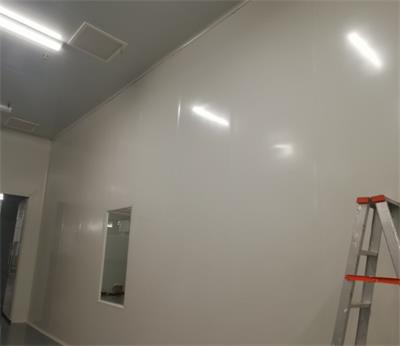

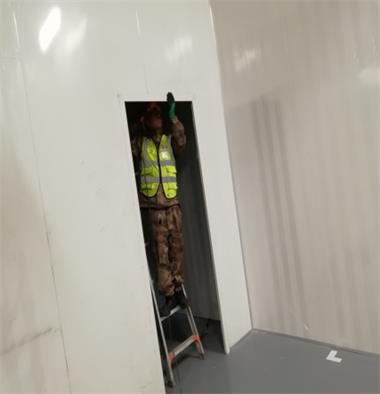

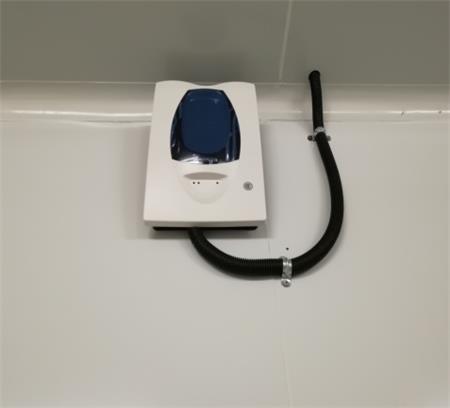

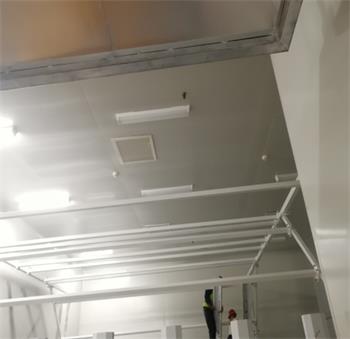

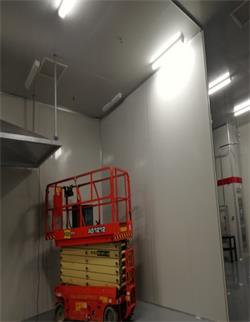

                               3、各分項施工照片匯總記錄表
